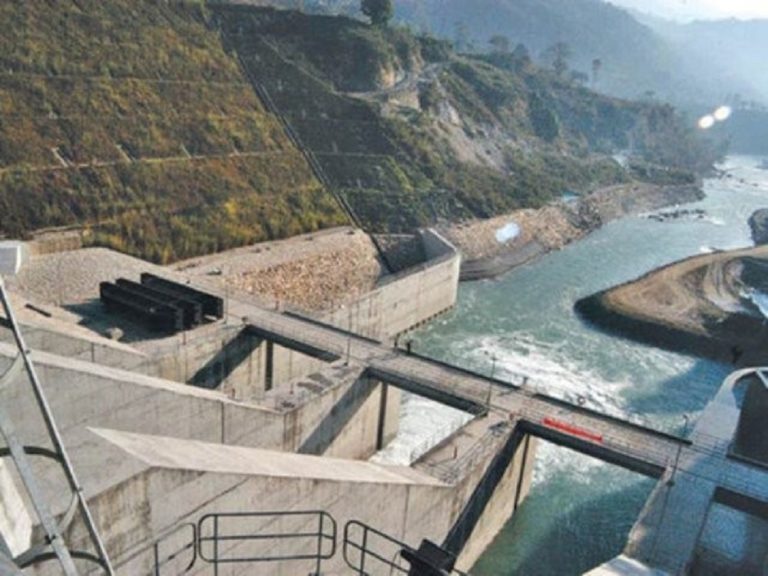

नवलपरासी, १८ पुस : करिब दुई महिनादेखि उत्पादन बन्द रहेको गण्डक जलविद्युत् केन्द्रमा विद्युत् उत्पादन शुरु भएको छ । गण्डक नहरमा भारतको नियमित कार्यअन्तर्गत नहर मर्मतसम्भारका लागि भारतीय पक्षद्वारा नहरमा गत कात्तिक १२ गतेबाट पानी बन्द गरेपछि उत्पादन रोकिएको थियो ।
गत मङ्सिर ३० गतेबाट नहरमा पानी आएपछि पुसको पहिलो साताबाट केन्द्रमा विद्युत् उत्पादन शुरु भएको कार्यालयका इञ्जिनीयर अनिल शाहले जानकारी दिए । केन्द्रमा हाल दैनिक झण्डै तीन मेगावाट विद्युत् उत्पादन हुँदै आएको अवस्था छ ।
पश्चिम नवलपरासीको सूर्यपूरामा रहेको गण्डक जलविद्युत् केन्द्रमा वर्षौँदेखि क्षमताभन्दा निकै कम विद्युत् उत्पादन हुँदै आएको छ । दैनिक १५ मेगावाट विद्युत् उत्पादन हुने क्षमता रहेको सो केन्द्रमा नियमितरूपमा अहिले तीनदेखि तीन दशमलव पाँच मेगावाटसम्म मात्रै विद्युत् उत्पादन हुँदै आएको केन्द्रले जनाएको छ ।
केन्द्रमा जडित तीन टर्वाइनमध्ये त्यसमा जडित उपकरण र मेसिनरीका सामान पुरानो भएपछि तीन टर्वाइनमध्ये दुई टर्वाइन बिग्रिएर पूर्णरूपमा थन्किएका छन् भने २ नं टर्वाइन मात्रै सञ्चालनमा रहेको छ । मर्मतसम्भार नहुँदा करीब १० देखि १२ वर्षअघिबाट थन्किएका टर्वाइन नं १ र वर्षअघिबाट टर्वाइन नं तीन वर्षदेखि बिग्रेको अवस्था छ ।
हाल सञ्चालनमा रहेको २ नं टर्वाइन (एउटा मात्र) टर्वाइनसमेत जीर्ण अवस्थामा रहेको छ । सञ्चालनमा रहेको एउटा टर्वाइनसमेत उपकरण र मेसिनरीका सामान पुरानो हुँदासमेत टर्वाइनले समेत लक्ष्यअनुसारले विद्युत् उत्पादन गर्न सकेको छैन ।
नेपाल–भारतबीच भएको गण्डक सम्झौताअनुसार पश्चिम गण्डक नहरमा पानी खोल्ने वा नहरमा पानी छोड्ने पूर्ण अधिकार भारतीय पक्षसँँग निहित छ । केन्द्रमा रहेको मेसिनरी उपकरण पुरानो हुँदै जाँदा एउटा टर्वाइनले पनि क्षमताअनुसार विद्युत् उत्पादन गर्न नसकेको केन्द्रले जनाएको छ ।
केन्द्रमा एउटा टर्वाइनका लागि नहरमा चार हजार क्युसेक पानी आवश्यक हुन्छ । नहरमा आवश्यकताअनुसार पानी आए पनि र राम्रा उपकरण नहुँदा अहिले सञ्चालनमा रहेको एउटा टर्वाइनबाट समेत पूर्णरूपमा उत्पादन हुन सकेको छैन । करिब ४० वर्षदेखि जडान भएका केन्द्रका अधिकांश उपकरणहरु मर्मत वा फेर्नुपर्ने अवस्थामा रहेका छन् ।
केन्द्रलाई पूर्ण क्षमताअनुसार सञ्चालनमा ल्याउन वृहत् मर्मतसम्भार योजना आवश्यक रहेको बताइएको छ । पुरानो प्रविधिका मेसिनरीका स्थानमा नयाँ मेसिनरी उपकरण जडान गरी क्षमताअनुसार उत्पादन दिन सकिने अवस्था रहेको केन्द्रले जनाएको छ ।
दैनिक १५ मेगावाट विद्युत् उत्पादन गर्ने गरी सञ्चालनमा ल्याउन करिब रु एक अर्ब बराबरको आर्थिक लगानी हुन आवश्यक देखिएको केन्द्रले जनाएको । सो केन्द्रलाई पूर्णरूपमा सञ्चालनमा ल्याउन यस क्षेत्रका उद्योगी व्यवसायी आर्थिक लगानी गर्न तयार रहेको यसअगावै बताउँदै आएका छन् ।
सो केन्द्रमा रहेको सवस्टेशनमार्फत विद्युत् भारतको रामनगरमा आयात–निर्यात हुने तथा १३२ केभीमा बुटवल र ३३ एवं ११ कबाट परासी क्षेत्रमा वितरण गरिँदै आएको छ । सो विद्युत्गृह सन् १९७९ मा निर्माणसम्पन्न भई सञ्चालनमा आएको थियो ।
भारत र नेपालको सम्झौताअनुसार विद्युत्गह सन् १९८१ मा भारतले नेपाल सरकारलाई हस्तान्तरण गरेको थियो । करिब ३२ बिघा क्षेत्रफलमा फैलिएको उक्त विद्युत् केन्द्रका अधिकांश भवन र संचरना तथा मेसिनरी उपकरण जीर्ण भइसकेका छन् । केन्द्रमा हाल स्थायी र ज्यालादारी गरी करीब ५० कर्मचारी कार्यरत छन् ।
